<li id="yyyyy"><tt id="yyyyy"></tt></li>
  • <li id="yyyyy"></li>
    <tt id="yyyyy"><table id="yyyyy"></table></tt>
  • <li id="yyyyy"></li>
  • <tt id="yyyyy"></tt>
  • <tt id="yyyyy"></tt>
    <li id="yyyyy"></li>
    <li id="yyyyy"><tt id="yyyyy"></tt></li>
    人民網
    人民網>>重慶頻道>>頭圖

    國家"西電東送"重點工程(重慶段)長江大跨越驗收完成

    2022年01月14日09:38 | 來源:人民網-重慶頻道
    小字號

      人民網重慶1月14日電 “報告驗收組長,現已全部完成±800千伏白江線江津段長江大跨越2080號塔至2083號塔的走線驗收工作,申請下塔”。1月12日,隨著國網重慶超高壓公司輸電運檢人員完成2.5公里跨江走線驗收,標志著國家“西電東送”重點工程白鶴灘-江蘇±800千伏特高壓直流輸電線路工程(重慶段)江津長江大跨越驗收圓滿完成,為2022年該線路全線貫通和正式投運打下了堅實基礎。

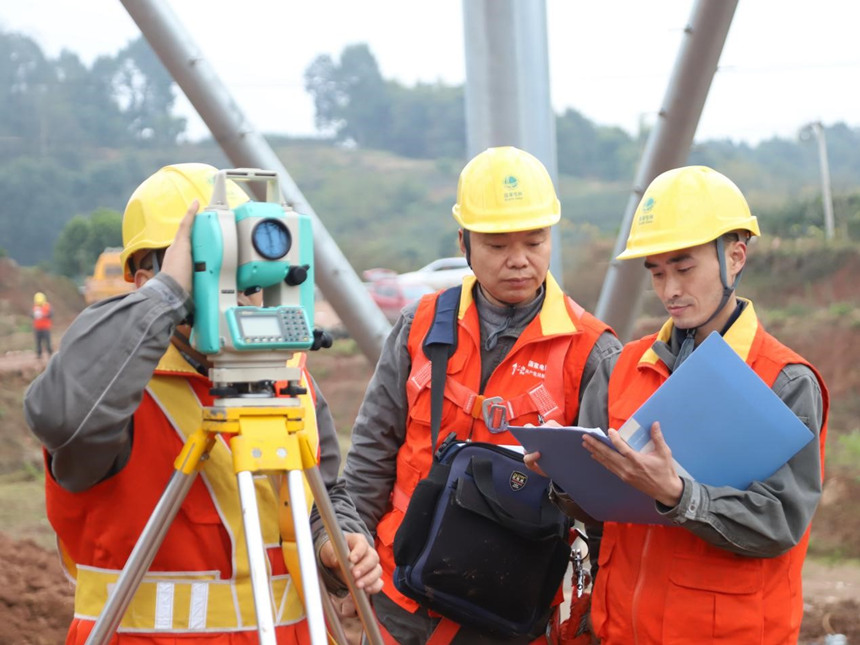

    1月12日,輸電運檢人員對白鶴灘-江蘇特高壓工程(重慶段)長江大跨越區段開展各種設備的檢查驗收工作。李濤攝

      據了解,白鶴灘-江蘇±800千伏特高壓直流輸電線路工程(重慶段)起于重慶市永川區仙龍鎮大牌坊村西南(川渝省界),止于湖北省恩施州咸豐縣黑漆朝門(渝鄂省界),總長330.829公里(含重慶江津長江大跨越2.504公里),共634基塔基,途經重慶市的永川、江津、綦江、巴南、南川、武隆、彭水、黔江8個區縣。

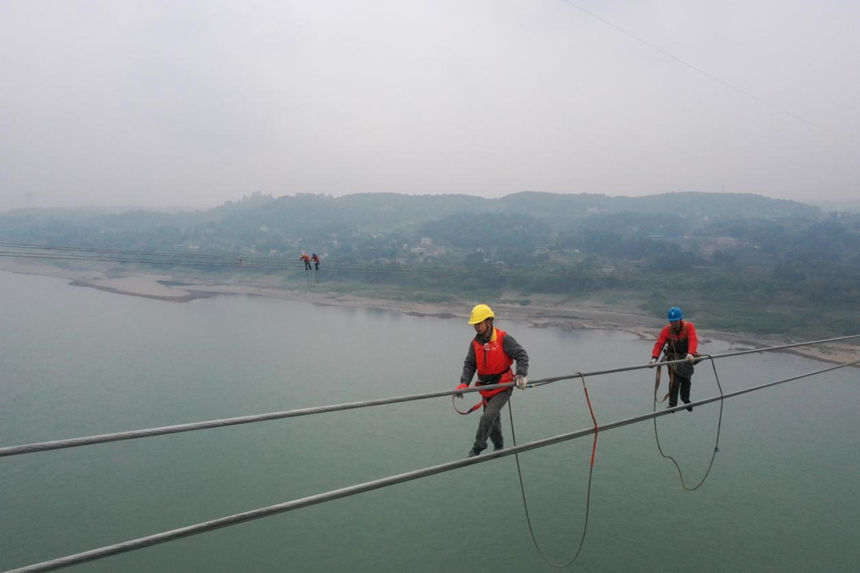

    1月12日,輸電運檢人員對白鶴灘-江蘇特高壓工程(重慶段)長江大跨越區段開展各種設備的檢查驗收工作。李濤攝

      針對本次驗收工作,國網重慶市電力公司精心編制《±800千伏白江線竣工驗收工作方案》,將本次白江線現場驗收工作細分為地面組、測量組、登塔組、走線組、無人機組共五個驗收小組,各小組職責分明。

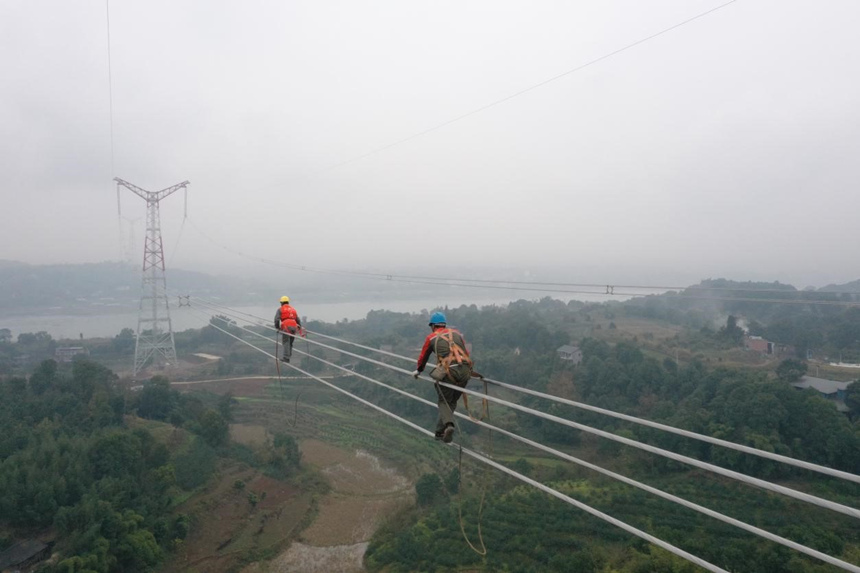

    1月12日,輸電運檢人員對白鶴灘-江蘇特高壓工程(重慶段)長江大跨越區段開展各種設備的檢查驗收工作。李濤攝

      地面組負責檢查鐵塔基礎、接地及線路通道情況,測量組負責檢測鐵塔塔身傾斜、導線弧垂誤差及交跨距離是否滿足運行要求。登塔組成員則需在攀登過程中檢查桿塔本體塔材、螺栓、腳釘等缺失情況,以及螺栓穿向是否滿足要求。走線組需要在百米高空中完成導地線、絕緣子串及各種金具的細致檢查工作,如核對導地線防震錘、絕緣子數量以及防震錘安裝間距、引流線連接部位的緊固情況,檢查復合絕緣子硬傷及是否有踩踏等易被忽視的問題。為提升驗收質效,無人機驗收組負責桿塔本體精細化巡檢以及通道巡檢,通過數字化驗收手段,協同人工小組全方位完成白江線現場驗收工作。

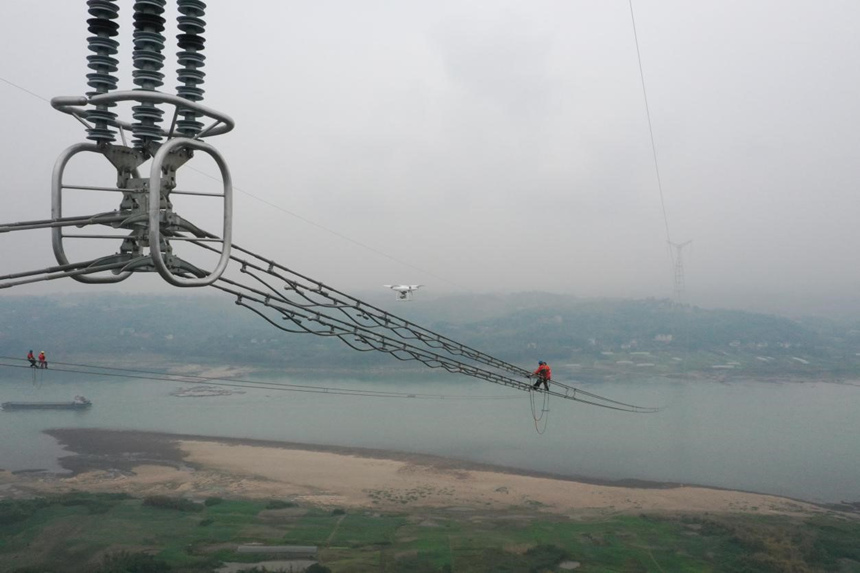

    1月12日,輸電運檢人員對白鶴灘-江蘇特高壓工程(重慶段)長江大跨越區段開展各種設備的檢查驗收工作。李濤攝

      “每一基塔、每一檔線巡查都要仔細到位,絕不放過一絲安全隱患,只有這樣才能確保線路投運后的安全穩定運行!遍L江大跨越區段驗收組長陳其全在驗收現場反復叮囑著。

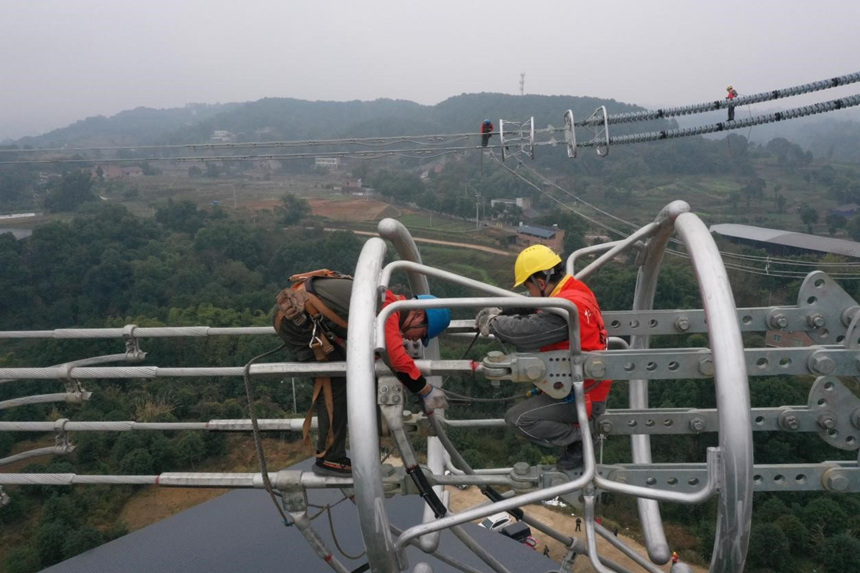

    1月12日,輸電運檢人員對白鶴灘-江蘇特高壓工程(重慶段)長江大跨越區段開展各種設備的檢查驗收工作。李濤攝

      據了解,下階段,國網重慶電力將加強組織,持續做好±800千伏特高壓白江線(重慶段)余下部分驗收工作,確保2022年該線路如期竣工投運。(劉政寧、李濤、楊森、陳其全)

    (責編:劉政寧、張祎)

    分享讓更多人看到

    返回頂部
    一本久久综合aa亚瑟
