    國網秀山供電公司加快推進變電工程建設

    2022年09月28日16:42 |
    小字號

    9月27日,在秀山鐘靈35千伏輸變電工程施工現場,20余名作業人員各司其職、各負其責,有序開展基礎開挖、鋼筋綁扎、支模澆筑等工作,現場工作秩序井然,推進有序。

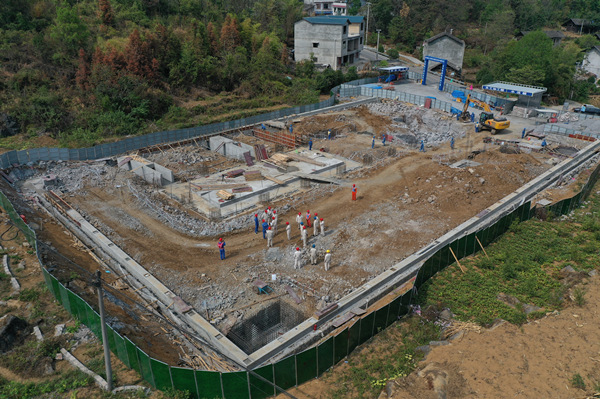

    施工現場。萬雪蓮攝

    施工現場。萬雪蓮攝

    鐘靈35千伏輸變電工程于2022年7月15日開工建設,是國網秀山供電公司為民辦實事的一項重點工程,旨在解決秀山鐘靈片區電能質量問題。按照35千伏輸變電工程合理建設周期及上級部門計劃,該項目原定于2023年6月30日竣工投產?;阽婌`片區度冬負荷需求考慮,該公司自加壓力,擬將該工程提前至2023年春節前完工,壓縮比例高達50%。該工程建成投運后,可以解決秀山鐘靈片區10千伏線路重過載及線路末端低電壓問題。

    為確保重慶秀山鐘靈35千伏輸變電工程如期建成,國網秀山供電公司前期多次向縣經信委、縣發改委等政府相關部門溝通匯報,召開專題協調會,打通沿線村鎮量地、賠付等工作“堵點”。同時,緊跟工程建設各階段進程,加強組織領導,動態調整里程碑計劃,成立臨時黨支部,全力推進該項工程建設相關工作。

    當前,該項工程變電部分零米以下土建工作完成率70%,線路部分正增派人手,擴大作業范圍,確保人工掏挖、大開挖及基礎澆筑工作同步進行。

    下一步,該公司將緊盯年內竣工投用的目標任務,發揮臨時黨支部的戰斗堡壘和攻堅克難作用,定期召開工程進度梳理會議,快速、高效解決建設過程中的難點、堵點,確保各項工作春節前竣工投用。(萬雪蓮)
