利澤航運樞紐工程明年底建成后,500噸級船舶可從廣元經重慶通江達?!?/h3>
嘉陵江將成為“水上高速路”
2023年02月20日07:59 | 來源:重慶日報網
小字號

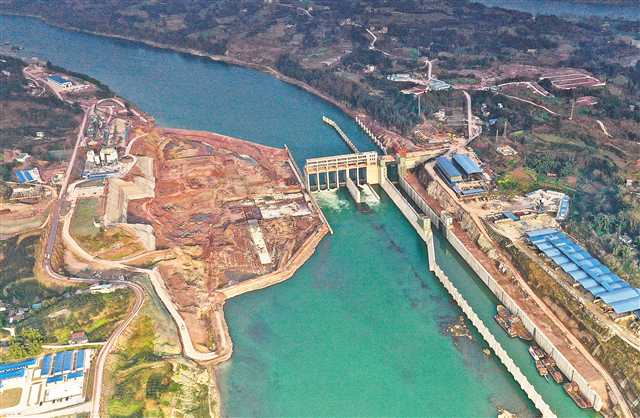

嘉陵江利澤航運樞紐二期工程建設現場。(本報資料圖片)記者 羅斌 攝\視覺重慶
伴隨著隆隆的轟鳴聲,長達百米的輸送帶,精準地將混凝土輸送到各臺布料機倉口。設在半空中的6臺混凝土布料機、高空中伸著長臂的塔吊,以及忙碌的地面施工,形成錯落有致的立體作業圖景。
2月18日上午,在嘉陵江利澤航運樞紐工程位于合川金鐘村附近的施工現場,記者看到這樣一幕。
利澤航運樞紐是成渝地區雙城經濟圈重點合作示范項目之一,是實現嘉陵江全江渠化目標、解決四川省嘉陵江沿線通江達海的控制性工程。明年底項目建成投運后,嘉陵江將成為“水上高速路”,航運、發電、生態等綜合效益得到充分發揮。
明年2月首臺機組將并網發電
回到文章開頭的一幕?!安剂蠙C替代傳統泵車混凝土輸送,不僅解決了地面施工空間狹小的問題,也將施工效率提高了10%-20%?!爆F場負責人表示。
“自進場以來,項目部工作人員已經連續四年放棄春節休息?!敝貞c高速航發集團工程管理部經理吳四飛介紹,400多名施工人員正抓緊春天這一建設“黃金期”,全力推進右岸連接壩段、魚道、發電廠房及泄洪閘建設。
為提高施工效率,項目部科學安排各工序銜接,更新施工工藝。發電機組結構安裝全部采用鋼支墩,替代傳統的混凝土支墩,僅此一項就節省了兩個月工期?,F場20個工作面,共安裝了44個攝像頭,實現了無死角全覆蓋監控施工安全與質量。
去年,左岸一期工程完工。目前,右岸二期工程已經完成約50%,預計明年2月首臺機組將并網發電。
嘉陵江上首條魚道年底建成
“這是嘉陵江上惟一一條人工建設的魚道,投資約1億元?!敝貞c高速航發集團現場負責人指著在建的魚道說,今年底,長800多米的魚道將全部建成。
記者看到,在建的魚道設在利澤航運樞紐右岸,一條長長的S形魚道雛形已現,施工人員用一塊塊混凝土板墻,將長長的魚道分割成一個個正方形“小池堰”,這相當于魚類的“休息室”。目前,魚道已建成500多米。
為何要建魚道?現場負責人介紹,魚道相當于溝渠,是有效解決大壩阻隔上下游,幫助魚兒洄游、繁衍的重要設施之一。這也是保護嘉陵江水環境、保護魚類的重要舉措。
利澤航運樞紐建成投運后,大壩泄洪閘泄水時,水流速度非???,有的魚不適應這樣的水體環境。這時,魚兒就可以直接游進水流相對緩慢的魚道,在此棲息,甚至繁衍。
為讓巡游的魚兒更容易找到“休息室”,魚道還建有導魚電柵,可以自動引導巡游的魚兒進入魚道。
廣元500噸級船舶將暢通無阻
利澤航運樞紐以航運為主,兼顧發電、防洪等綜合功能。
目前,四川廣元至重慶段規劃建設的相互街接的梯級航電樞紐共有17座,利澤航運樞紐是嘉陵江梯級開發規劃的一級樞紐。利澤航運樞紐上游梯級為四川省武勝縣桐子壕航電樞紐工程,其下游為重慶市合川區草街航電樞紐工程。
明年底工程建成后,將渠化嘉陵江航道29.7公里,其中重慶境內12公里、四川省境內17.7公里。屆時嘉陵江將成為真正的“水上高速路”,500噸級船舶可從四川廣元經重慶通江達海,遠期1000噸級船舶將暢通無阻。
此外,利澤航運樞紐建有4臺發電機組,明年底將全部投產,年平均發電量達3.17億度,可滿足16萬多戶家庭一年的用電量。(本報記者 楊永芹)
(責編:蓋純、劉政寧)
分享讓更多人看到
本網專稿
- 重慶加速構建世界級智能網聯新能源汽車產業集群
- 拿著手機像打游戲一樣,只需一個按鍵,裝載智能“大腦”的無人駕駛車輛即可自動尋找車位,自動泊入附近的停車位。
在智慧工廠,汽車生產已經趨于無人化,只見機械臂來回揮舞,高速運轉,自動機器人來回穿梭運送物料?!?/a>
相關新聞

嘉陵江利澤航運樞紐二期工程建設現場。(本報資料圖片)記者 羅斌 攝\視覺重慶
伴隨著隆隆的轟鳴聲,長達百米的輸送帶,精準地將混凝土輸送到各臺布料機倉口。設在半空中的6臺混凝土布料機、高空中伸著長臂的塔吊,以及忙碌的地面施工,形成錯落有致的立體作業圖景。
2月18日上午,在嘉陵江利澤航運樞紐工程位于合川金鐘村附近的施工現場,記者看到這樣一幕。
利澤航運樞紐是成渝地區雙城經濟圈重點合作示范項目之一,是實現嘉陵江全江渠化目標、解決四川省嘉陵江沿線通江達海的控制性工程。明年底項目建成投運后,嘉陵江將成為“水上高速路”,航運、發電、生態等綜合效益得到充分發揮。
明年2月首臺機組將并網發電
回到文章開頭的一幕?!安剂蠙C替代傳統泵車混凝土輸送,不僅解決了地面施工空間狹小的問題,也將施工效率提高了10%-20%?!爆F場負責人表示。
“自進場以來,項目部工作人員已經連續四年放棄春節休息?!敝貞c高速航發集團工程管理部經理吳四飛介紹,400多名施工人員正抓緊春天這一建設“黃金期”,全力推進右岸連接壩段、魚道、發電廠房及泄洪閘建設。
為提高施工效率,項目部科學安排各工序銜接,更新施工工藝。發電機組結構安裝全部采用鋼支墩,替代傳統的混凝土支墩,僅此一項就節省了兩個月工期?,F場20個工作面,共安裝了44個攝像頭,實現了無死角全覆蓋監控施工安全與質量。
去年,左岸一期工程完工。目前,右岸二期工程已經完成約50%,預計明年2月首臺機組將并網發電。
嘉陵江上首條魚道年底建成
“這是嘉陵江上惟一一條人工建設的魚道,投資約1億元?!敝貞c高速航發集團現場負責人指著在建的魚道說,今年底,長800多米的魚道將全部建成。
記者看到,在建的魚道設在利澤航運樞紐右岸,一條長長的S形魚道雛形已現,施工人員用一塊塊混凝土板墻,將長長的魚道分割成一個個正方形“小池堰”,這相當于魚類的“休息室”。目前,魚道已建成500多米。
為何要建魚道?現場負責人介紹,魚道相當于溝渠,是有效解決大壩阻隔上下游,幫助魚兒洄游、繁衍的重要設施之一。這也是保護嘉陵江水環境、保護魚類的重要舉措。
利澤航運樞紐建成投運后,大壩泄洪閘泄水時,水流速度非???,有的魚不適應這樣的水體環境。這時,魚兒就可以直接游進水流相對緩慢的魚道,在此棲息,甚至繁衍。
為讓巡游的魚兒更容易找到“休息室”,魚道還建有導魚電柵,可以自動引導巡游的魚兒進入魚道。
廣元500噸級船舶將暢通無阻
利澤航運樞紐以航運為主,兼顧發電、防洪等綜合功能。
目前,四川廣元至重慶段規劃建設的相互街接的梯級航電樞紐共有17座,利澤航運樞紐是嘉陵江梯級開發規劃的一級樞紐。利澤航運樞紐上游梯級為四川省武勝縣桐子壕航電樞紐工程,其下游為重慶市合川區草街航電樞紐工程。
明年底工程建成后,將渠化嘉陵江航道29.7公里,其中重慶境內12公里、四川省境內17.7公里。屆時嘉陵江將成為真正的“水上高速路”,500噸級船舶可從四川廣元經重慶通江達海,遠期1000噸級船舶將暢通無阻。
此外,利澤航運樞紐建有4臺發電機組,明年底將全部投產,年平均發電量達3.17億度,可滿足16萬多戶家庭一年的用電量。(本報記者 楊永芹)
分享讓更多人看到
本網專稿
- 重慶加速構建世界級智能網聯新能源汽車產業集群
- 拿著手機像打游戲一樣,只需一個按鍵,裝載智能“大腦”的無人駕駛車輛即可自動尋找車位,自動泊入附近的停車位。 在智慧工廠,汽車生產已經趨于無人化,只見機械臂來回揮舞,高速運轉,自動機器人來回穿梭運送物料?!?/a>
相關新聞
- 評論
- 關注
























第一時間為您推送權威資訊
報道全球 傳播中國
關注人民網,傳播正能量
