    國網重慶永川供電公司:電力線路遷改助力永璧高速建設提速

    2023年11月09日16:51 |
    小字號

    11月8日,在重慶市永川區金龍鎮解放村,永川至璧山高速公路(永川段)電力線路遷改還建恢復過程(第一批次)工程正在有序進行,為永璧高速建設創造良好的施工條件,為成渝地區雙城經濟圈建設的沿線經濟發展作出貢獻。

    永璧高速是重慶市交通重點項目之一,項目全長25.58公里,起于永川滴水巖接成渝高速,經永川區金鼎、金龍,穿云霧山,跨梅江河,止于璧山區大興鎮,與在建的合璧津高速公路相接,電力遷改工程涉及面廣、線路長,影響范圍大。

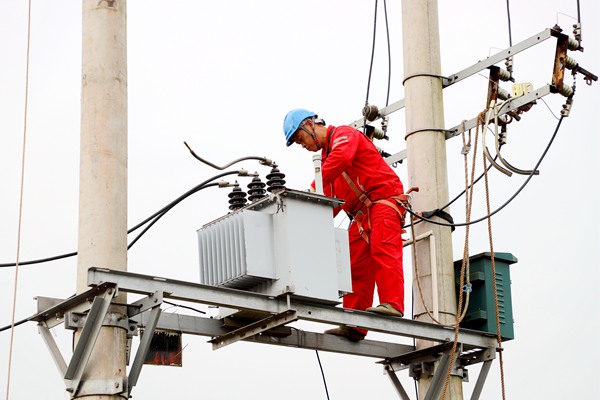

    工作人員進行電力線路遷改作業。國網重慶永川供電公司供圖

    工作人員進行電力線路遷改作業。國網重慶永川供電公司供圖

    電力遷改工作是否順利,直接影響到主體工程的開展和進度。當天,工作人員通過大型吊車,進行8小時緊張施工作業,在10千伏隆九線拆除100千伏變壓器1臺和線路3條,組裝金具和施放導線電纜1.5千米。

    自今年3月起,國網重慶永川供電公司積極配合永璧高速項目,制定遷改最優路線,科學規劃部署,統籌兼顧,派出人員現場查勘線路13次,攻堅克難,解決了“電源點距離較遠”“開工點內線路搬遷、高速跨越改接”等問題4個,有序推進遷改實施,實現了施工過程中“零事故”“零傷害”的安全管理目標。

    目前,永川至璧山高速公路(永川段)電力線路遷改還建恢復過程(第一批次)工程完成原計劃的30%,剩余部分將于2024年11月前完成,全力助力永璧高速如期建成。

    據了解,永璧高速建成后,將打通璧山與永川之間的直連快速通道,優化重慶高速公路網布局,完善成渝城市群交通基礎設施,有力推動成渝地區雙城經濟圈建設,促進沿線經濟發展。(朱芳)
