    新增54萬千瓦!大唐江津燃機項目1號機組投產發電

    2025年09月30日09:49 |
    小字號

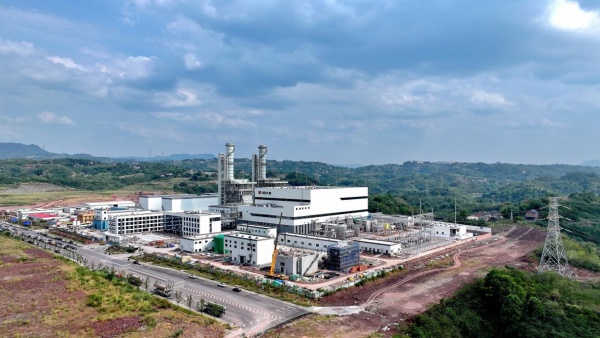

    大唐江津燃機項目全景。王化全攝

    大唐江津燃機項目全景。王化全攝

    9月29日9時58分,大唐重慶江津燃機發電有限公司江津燃機項目(下稱大唐江津燃機項目)1號機組順利完成168小時試運行后正式投產發電。1號機組裝機容量54.68萬千瓦,投產后將為重慶用電高峰期的電力供應增添新保障。

    大唐江津燃機項目位于重慶江津樞紐港產業園,項目總投資約26億元,占地面積171畝,規劃建設2套54.68萬千瓦的“一拖一”單軸燃氣-蒸汽聯合循環發電機組,總裝機容量109.36萬千瓦,同步建設煙氣脫硝裝置等配套設施。項目于2024年4月全面開工建設。9月22日,1號機組進入168小時試運行狀態。

    大唐江津燃機項目采用全球領先的“燃氣-蒸汽聯合循環”技術,與煤電項目相比,具有快速響應、靈活調峰、清潔高效的獨特優勢。按項目年利用小時2000小時計算,項目全容量投產后,預計年發電量超21億千瓦時,預估每年可減排二氧化碳約60萬噸,減少標煤消耗23萬噸,對推動重慶構建清潔能源體系和綠色轉型發展具有重要意義。

    在服務大唐江津燃機項目建設中,國網重慶市電力公司主動對接、緊密配合,高效完成1號機組并網調試計劃、試驗方案及試驗結果的審核,以及調度協議、購售電合同、供用電合同的簽訂等工作。

    同時,國網重慶電力投資4346萬元,于今年4月底完成大唐江津燃機項目送出工程建設,新建大唐江津燃機至220千伏長合、敖山變電站送出線路7.714公里,為1號機組的調試及投運打下了堅實的基礎。(游紹斌、王化全、彭浪娟)
